今年以來,麥積區緊抓關中—天水經濟區建設、天水城市建設重心東移的機遇,積極實施“東擴、西進、南建、北改”的發展思路,以中心城區、城郊鄉鎮為重點,突出抓好渭北老城區改造、渭濱城區開發建設,全力實施20個城鄉一體化重點項目、18個片區開發改造及配套設施建設,城鄉一體化建設步伐明顯加快,有力地促進了全區經濟社會持續快速發展。截止目前,實施重點建設項目52項,總投資96億元。其中:省、投資5項,總投資8.4億元;區上實施29項,總投資47.9億元;駐區單位及開發企業實施18項,總投資39.67億元。

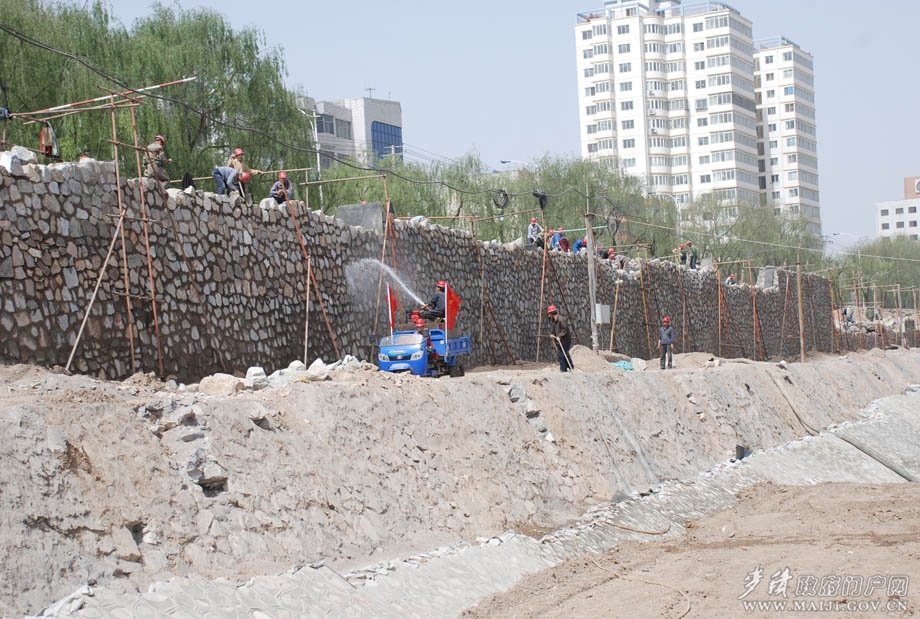

城鄉一體化重點項目進展順利。投資3.55億元的渭河城區段綜合整治南堤工程已完成土方工程33萬立方米,砌筑塊石擋墻4.8萬立方米,水面景觀工程正在申請專家評審和環評,7月底前完成施工圖設計;投資2361萬元的渭濱北路東延段景觀工程,已完成綠化苗木栽植、園路鋪設和欄桿安裝,正在實施4個節點和3處服務設施建設;投資1.28億元的南山生態園,已完成3公里上山道路建設,規劃功能定位已明確,正在征求意見;投資1600萬元的北山公園改造工程已完成地勘、修建性詳規、初步設計及核準立項工作,道路工程于6月初動工建設,已完成310米道路硬化;投資5.37億元的馬跑泉公園提升改造完成了規劃方案評審,并通過市規劃評審委員會的審批,正在進行征地和土地報批工作;投資1.2億元的橋南片區排水系統改造一期興隴路改建工程已完成可研、初設及立項評審等工作,待8月份寶天高速過境段通車,310國道城區段車輛減少后開工建設;投資5500萬元的商務中心,已完成用地紅線圖的辦理和施工圖設計,具備開工建設條件;投資6068萬元的唐家溝排洪渠治理工程已完成可研、初步設計及立項評審等工作。由于天水卷煙廠擴建對排洪渠道進行改道,待方案審定后啟動建設;橋南集中供熱擴容已完成立項、施工圖設計,近期組織招投標。

片區開發改造有序推進。占地25.3畝、投資概算1.3億元的分路口片區橋南服裝小商品城正在進行基礎施工;占地40.72畝、投資概算1.96億元的匯洲物資市場片區財富陽光項目1號樓正在實施主體工程,2-5號樓正在進行基礎施工;占地15.6畝、投資概算1.5億元的西環道片區西河苑項目1-5號樓正在進行主體施工;道北機務新村片區(天寧苑二期)正在進行基礎施工;投資1.8億元,建筑面積2.3萬平方米的御景澤源小區已開工建設;占地13.3畝、投資概算1.8億元的農機公司片區已與開發企業簽訂了補償返建協議,正在進行施工前準備工作;占地19.2畝、投資概算7800萬元的外貿橋南片區已完成拆遷;占地180畝、投資概算6.18億元的馬跑泉新農村建設項目正在進行基礎施工;泉湖路片區85畝土地、天河南路胡王村21畝土地正在辦理規劃、建設等前期手續;占地12畝、投資概算3000萬元的糧食局片區正在進行項目論證;占地20畝、投資概算2.5億元的新亞購物廣場二期正在開展規劃、立項等工作;總占地49.1畝、投資概算2億元的百貨站片區及秦州商場、供銷大廈片區正在辦理規劃拆遷紅線和拆遷項目備案工作;火車站及東北大院片區正在向市規劃局申請項目規劃。

保障性住房建設步伐加快。惠民小區廉租房1、2號樓已完工,1號樓130套已配售到戶;星火大家園、隴林家園廉租房正在實施安裝工程;渭水家園(三期)經濟適用房、天泉家園限價商品房、惠民小區104保障性住房一期工程已開工建設;新樂園經濟適用房以及星火家園、小隴山林業局、鍛壓廠、渭水園棚戶區改造項目正在辦理前期有關手續。

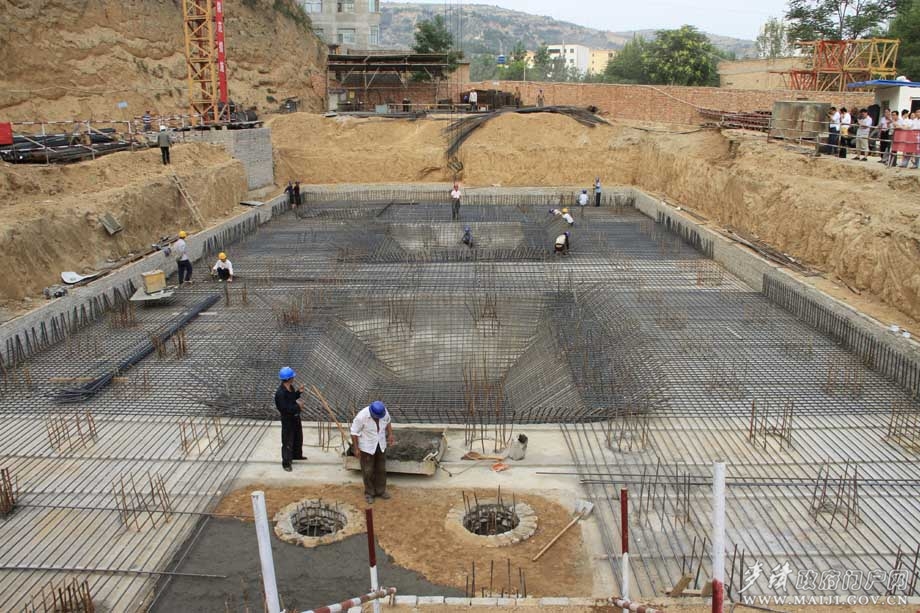

城市配套設施日臻完善。投資7100萬元的渭濱北路景觀生態長廊工程正在進行商用建筑組團建設,完成工程量的90%;占地45畝、總投資4000萬元的渭濱新城馬跑泉市政廣場續建工程已完成地下停車場主體施工,正在進行地下停車場安裝工程和地上廣場的鋪設,完成投資3000多萬元;總投資1.8億元的麥積污水處理廠續建已完成廠區反應池、沉渣池主體建設,正在實施安裝工程;投資900多萬元的黨校南路拓建工程正在進行路基施工;長約8公里、投資5.4億元的成紀大道(配建峽口大橋一座)正進行前期準備工作;完成了14處沿街花壇建設、綠化補栽和行道樹修剪等工作,“節會”擺放鮮花8萬盆、火車站廣場設置立體造型1處,完成了1、2號大橋及隴昌路花壇和、高速公路口花壇的亮化和提升改造,完成46家單位亮化達標。

小城鎮建設全面推進。一是小城鎮建設規劃編制順利實施。新陽鎮城鄉一體化規劃,元龍鎮、黨川鄉、石佛鄉小城鎮規劃已編制完成,東岔鎮、伯陽鎮、三岔鄉、利橋鄉、琥珀鄉小城鎮規劃編制完成地形圖測量,五龍鄉正在進行地形圖測量工作,麥積鎮街亭古鎮保護性規劃編制,楊莊、井兒等15個村莊規劃正在組織編制。二是項目建設全面推進。馬跑泉鎮鎮政府搬遷重建綜合樓主體工程及什字坪新農村建設、東岔鎮街區亮化及道路硬化、五龍鄉郵政所及中心幼兒園建設、伯陽鎮伯陽村居住新區8套主體、渭南鎮道路硬化等項目已全面完成;花牛鎮廿鋪舊村改造及渭峽民俗村等6個項目、麥積鎮后川村農家樂改造及賈河村亮化工程等5個項目、元龍鎮井兒移民搬遷及果品庫氣調庫等5個項目、黨川鄉商鋪及文化廣場建設等6個項目進展順利;石佛鄉政府辦公樓、農貿市場改建工程已投入使用,街道亮化工程等7個項目展順利。新陽鎮王莊村排污工程已交付使用,關門溝大橋、鎮政府辦公大樓等4個項目正在實施。甘泉鎮旅游文化產業園、窯莊村易地搬遷工程,利橋鄉舊街改造、新農村及文化站建設已啟動建設。中灘鎮農貿市場改造已完工,主街區街景整治正在全面鋪開。社棠鎮下曲住宅新區、道口至職業中專拆遷改造正在實施。三岔鄉農貿綜合市場、道路暢通工程等9個項目,琥珀鄉花椒市場等3項目全面啟動實施。2400戶農村危舊房改造正在實施。
