2012年上半年,清水縣交通運輸局全面貫徹落實科學發展觀,以實施關中—天水經濟區發展規劃和“5551”縣域戰略為重點,以項目牽引、創新驅動、結構調整和統籌兼顧為基本手段,全面實施“中心輻射、東西突破、內外連通、全面提升”和“建設大交通、促進大發展”的發展戰略,大力推進交通基礎設施建設,加快交通運輸發展方式轉變和結構調整;促進進區域交通、城鄉交通協調發展,以實現“群眾脫貧致富奔小康”的目標,努力爭取項目,積極實施項目,全縣交通運輸各項工作呈現出速度、質量、效益協調發展的良好態勢,為全縣經濟平穩較快增長提供了良好的交通運輸保障。

2012年,清水縣續建新建農村公路30條222.6公里,1座64米空心板橋,工程總投資8907萬元。其中2011年續建項目9條77.5公里總投資2511萬元,2012年新建項目21條145.1公里、1座64米空心板橋總投資6396萬元,截至目前工程進展順利。

續建通暢工程。續建2011年第一批通暢工程項目紅堡至玉屏、古道至遠門、紅崖觀至張楊、唐青路口至唐青等4條,全長50.6公里,國家補助資金1518萬元,招標合同總價為1704.371萬元。截至目前,古道至遠門、紅崖觀至張楊、唐青路口至唐青等3條30.9公里通暢工程已全面完工,紅堡至玉屏通暢工程完成混凝土路面13公里。2011年第二批通暢工程項目高峰路口至高峰、清秦路口至安業、下分界石至坪道、左溝路口至樊家路口、X045至前灣等5條,全長26.9公里,國家補助807萬元。截至目前高峰路口至高峰、X045至前灣、下分界石至坪道等3條11.2公里通暢工程已全面完工,清秦路口至安業通暢工程完成混凝土路面4公里,左溝路口至樊家路口通暢工程完成混凝土路面7.3公里。

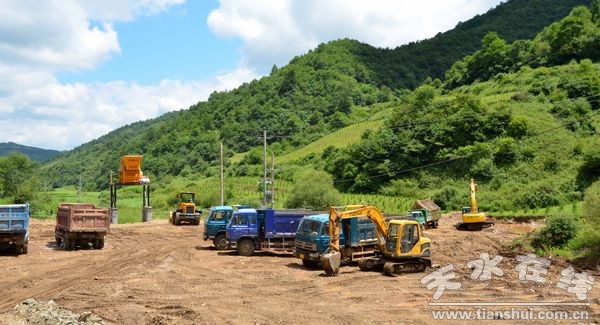

(正在建設中的永清鎮張楊村通暢工程)
2012年通暢工項目。根據甘肅省公路局以《關于下達2012年農村公路通鄉油路、建制村通暢工程建設計劃的通知》(甘公規劃〔2012〕93號)文件,共下達清水縣19條119.9公里,工程于6月上旬前啟動實施路基工程,截至目前路基工程已基本完工,累計完成投資198.6萬元,《施工圖設計文件》由天水通達路橋勘察設計有限公司和清水縣交通運輸局編制完成,已上報審批,正在做好路面施工前各項準備工作。

(后川河橋梁建設現場)
橋梁工程。后川河橋為4-16米空心板橋,全長64米,橋頭引道全長253.04米,《工程可行性研究報告》經蘭州路通工程咨詢有限公司編制完成,《施工圖設計文件》委托天水通達路橋勘察設計有限公司編制完成,由天水陸橋交通工程有限公司承建,于7月18日開工建設,累計完成投資13.2萬元。

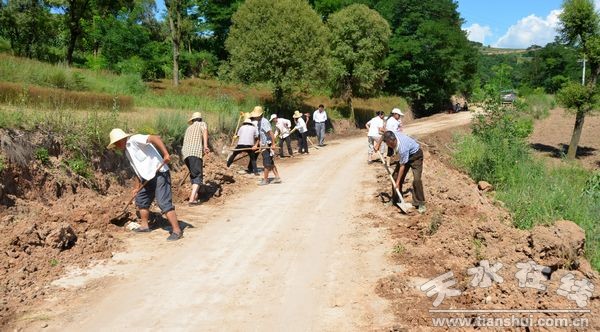

(已建成的永清鎮雍城村通暢工程)

(永清鎮雍城村通暢工程施工現場)

(永清鎮張楊村通暢工程施工現場)

(山門鎮白河村通暢工程施工現場)
