秦州區融媒體中心11月17日訊 (記者 龐貴琦 趙婷)天水市有軌電車示范線(二期)項目西延段上跨岷山路五里鋪大橋,因位于五里鋪大橋上下游的5回路10KV電纜影響該項目藉河特大橋的施工,為此,施工方特建設五里鋪10KV電力遷改橋,在滿足電力遷建改造的同時,又給藉河風情線新增一座人行天橋,方便周邊群眾出行。

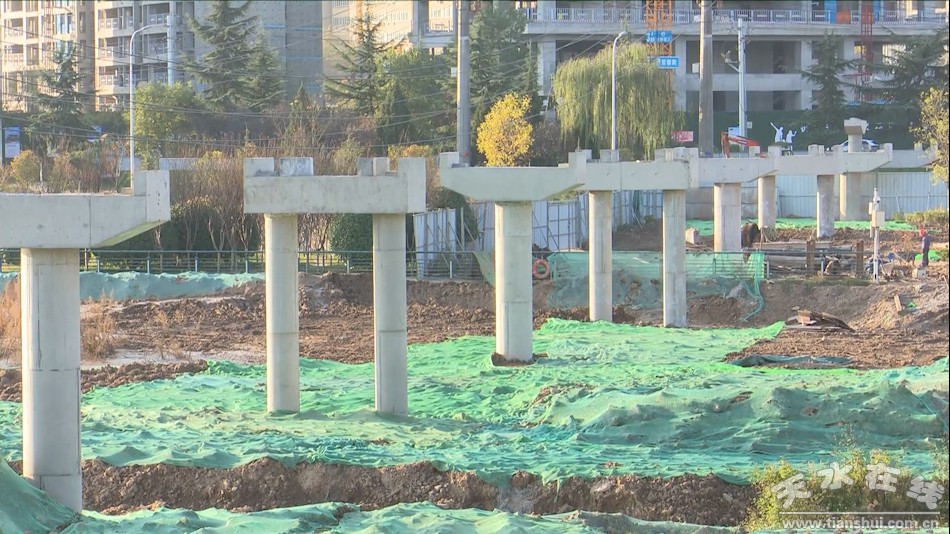

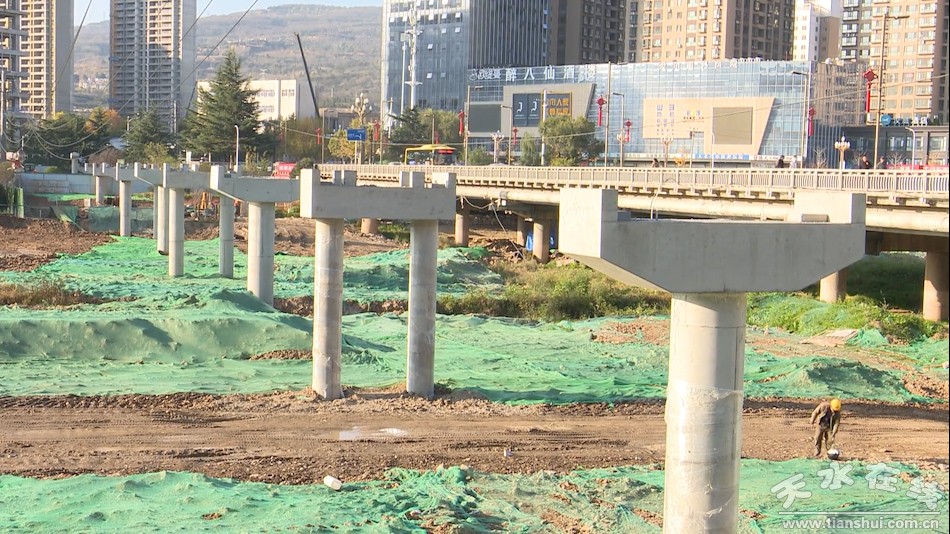

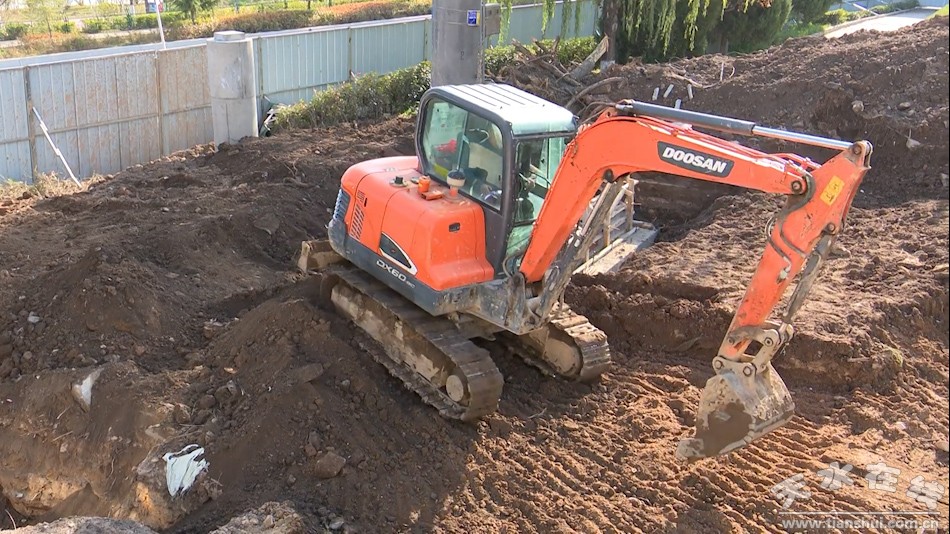

日前,記者在岷山路五里鋪大橋西側的10KV電力遷改工程的施工現場看到,藉河河道以及北側藉河風情線中的所有橋墩已全部建設成型,其他工程作業正在進行當中。
“修通道橋從九月底開始建設,10月初基礎全部完成,10月1日開始橋梁下部結構開始建設,11月7日橋梁主體結構全部完成,從11月17日左右開始橋梁上部鋼桁架梁進行架設,預計12月15日左右全部架設完成。架設完成以后,下一步將進行電力遷改!蓖ㄌ(hào)建設集團有限公司總工程師閆保衛說。

據現場施工負責人介紹,五里鋪10KV遷改橋全長204m寬3.6m,分上下兩層,其中上層為人行通道、下層為電力通道。建成后,跨河電纜將通過橋體下層的電力通道通過,南北兩側采用明設高壓線沿電線桿落地,通過管道埋地敷設與遷改橋相連。
“遷改通道在五里鋪大橋上游新建一座通道橋,其中通道橋共204米,共計墩臺11座,通道橋分為上下兩層,上層為人行通道,下層為10KV電力通道!蓖ㄌ(hào)建設集團有限公司總工程師閆保衛說。

據了解,五里鋪10KV電力遷改工程,對建設有軌電車二期工程的意義重大。它的建設在有效解決跨河電纜對工程影響的同時,進一步推動有軌電車西延線的加速度完成。
“10KV電力線遷改完成后,我部將加快有軌電車二期五里鋪藉河特大橋剩余鋼架梁以及混土鑲梁的施工,推動有軌電車西延線整體施工進度!蓖ㄌ(hào)建設集團有限公司總工程師閆保衛說。(編輯 陳每陽)
(新聞來源:秦州區融媒體中心 轉載:李俊鋒) |
