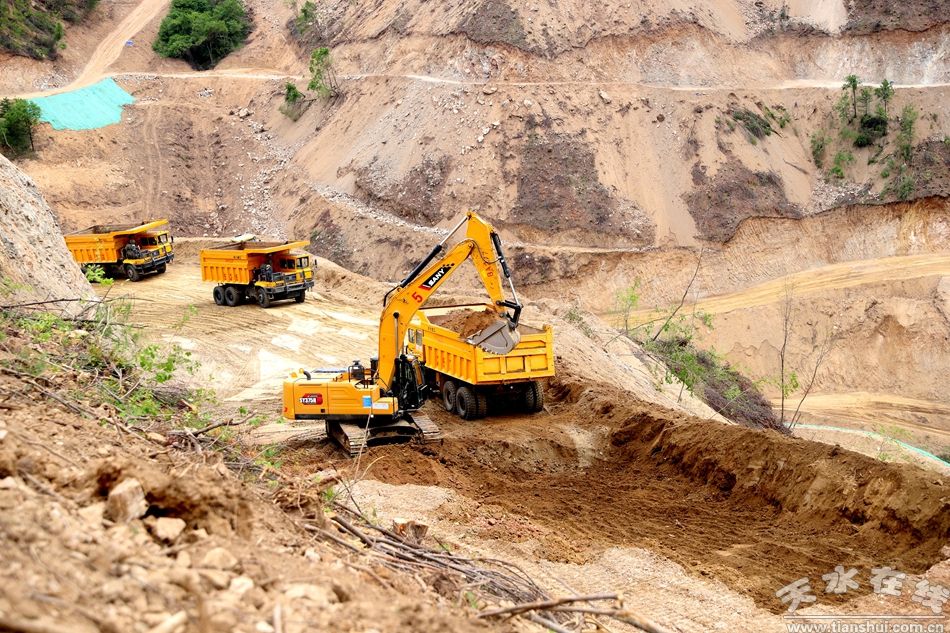

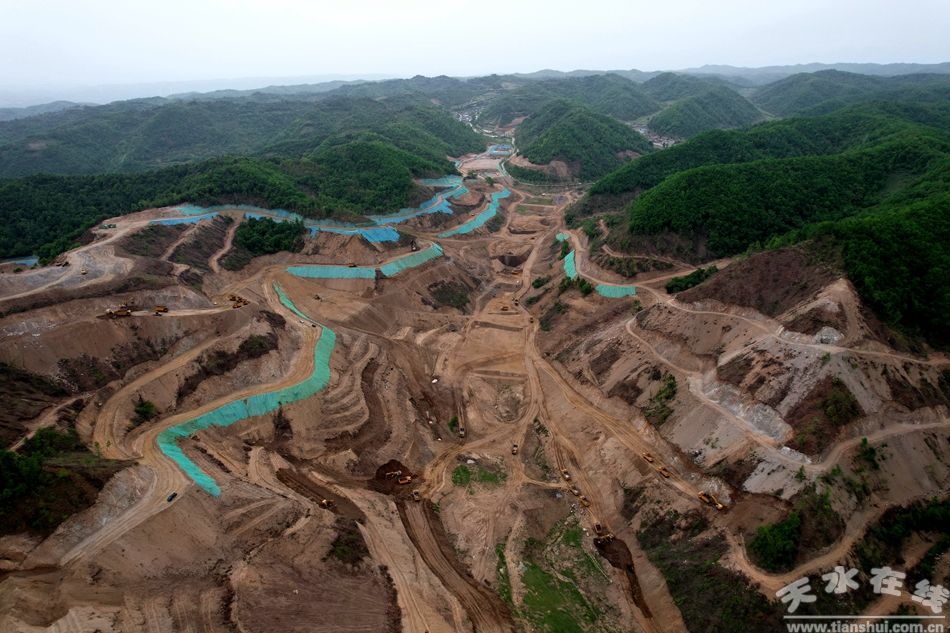

時下,清水縣各重點項目建設正鉚足干勁,“火”力全開。走進甘肅黃龍抽水蓄能電站上水庫土建及金屬結構安裝工程建設現場,山谷間各類施工車輛往來穿梭,挖掘機揮舞長臂,機械聲此起彼伏,建設者們各司其職全力以赴推進項目建設,一派熱火朝天的繁忙景象,這座備受矚目的工程正朝著既定目標加速邁進。
“黃龍上水庫工程自3月20日開工以來,已完成砂石軌道系統及拌和站的基礎建設和施工營地建設。目前正在向主體工程推進,實施臨時道路開挖及維護工程。下一步,將進行兩流水大壩削坡及上下庫連接路七號洞挖洞工程!敝袊娝木稚a(chǎn)管理部主任李宏旭說。

上水庫位于清水縣山門鎮史溝村,蓄水位1895米,調節庫容987萬立方米,工程總工期預計57個月,計劃2029年10月30日完工。今年計劃完成投資1.6億元,占上水庫總投資的11.33%。工程建設內容豐富且復雜,涵蓋北峪溝大壩和兩流水溝大壩開挖回填、庫底回填、進出水口施工、環庫路施工等重要環節。預計6月1日將開啟上水庫進出水口施工、交通廊道及灌漿廊道開挖支護和庫底回填工作。

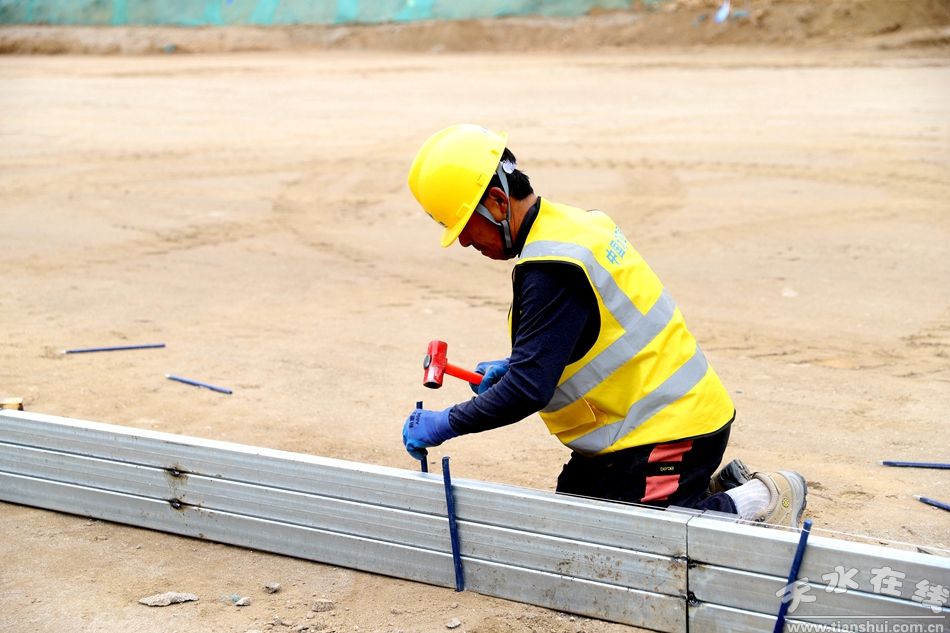

施工過程中,建設團隊嚴格按照“管超前、短開挖、強支護、快封閉、勤量測”的施工原則,確保施工安全與進度。同時,積極采取有效措施減少對周邊環境的影響,努力實現工程建設與生態環境的和諧共生。

甘肅黃龍抽水蓄能電站是國家《抽水蓄能中長期發展規劃(2021—2035年)》“十四五”重點實施項目,也是《甘肅省“十四五”能源發展規劃》重大建設項目,更是甘肅省裝機容量最大的抽水蓄能在建項目。電站總裝機210萬千瓦,總投資159.41億元。黃龍抽水蓄能作為省列重大建設項目,是清水歷史上投資規模、工程體量、新能源裝機容量最大,帶動效應最強的項目。項目建成后,將極大提升清水縣儲能發電、電力消納、調峰調頻能力,進一步完善能儲一體新能源產業體系,助推縣域經濟高質量發展。(清水縣融媒體記者王利萍馬堯)
